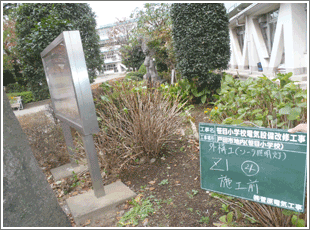

戸田市立笹目小学校 | この校舎をすべて改修します | |
![]() |
![]() |
|

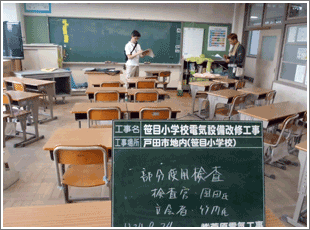

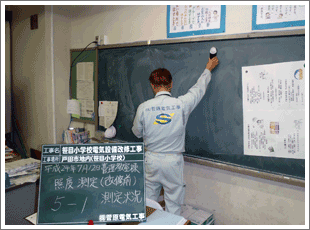

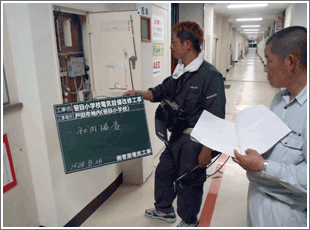

7月7日事前調査開始しました。 | 7月12日着工前照度測定試験 この記録はデ‐タで記録されます。 |
|
![]() |
![]() |
|

7月21日照明器具、1F部分電線等を撤去始まりました。 | 7月23日 撤去完了後 (職員室) | |
![]() |
![]() |
|

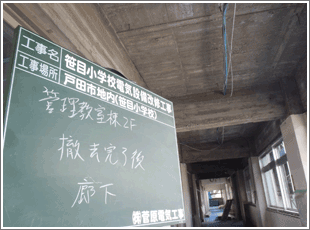

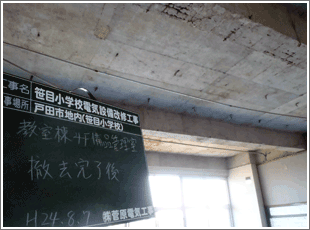

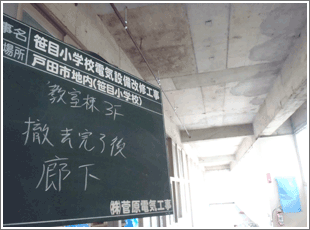

撤去完了後(管理教室棟廊下) | 撤去完了後(教室棟廊下) | |
![]() |
![]() |
|

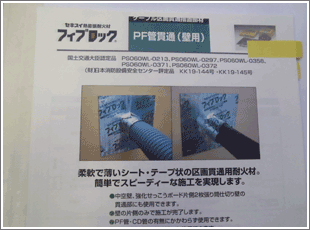

防火区画の貫通処理の状況です。 | ||
![]() |
![]() |
|

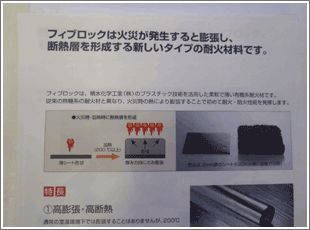

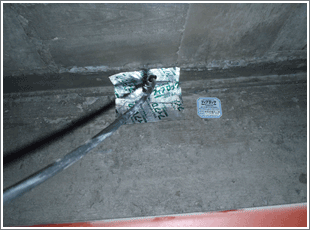

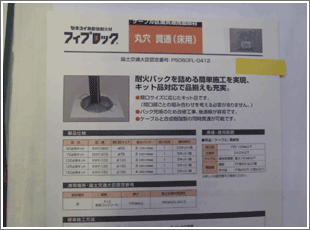

防火区画貫通処理剤(フィブロック)@ | 防火区画貫通処理剤(フィブロック)A | |
![]() |
![]() |
|

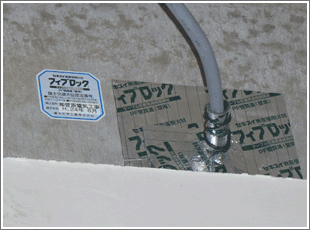

防火区画貫通処理剤(フィブロック)B | 防火区画貫通処理剤(フィブロック)C | |
![]() |
![]() |
|
8月4日2F,3F部分解体完了しました@ |
8月4日2F,3F部分解体完了しましたA | |
![]() |
![]() |
|
8月4日2F,3F部分解体完了しましたB | 8月7日4F部分解体が完了しました@ | |
![]() |
![]() |
|
8月7日4F部分解体が完了しましたA | 8月7日4F部分解体が完了しましたB | |

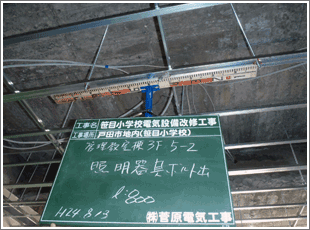

照明器具アンカーボルト出し |

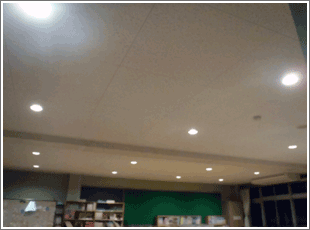

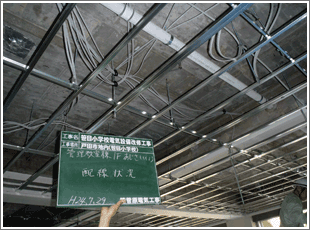

配線状況 | |

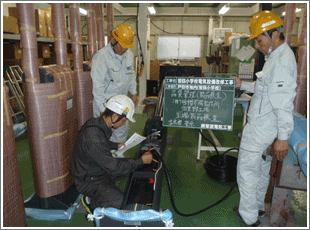

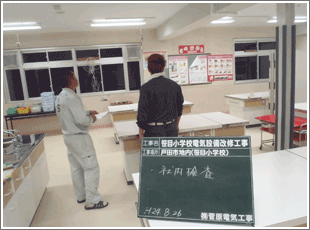

8月24日部分使用検査@ |
8月24日部分使用検査A |
|
![]() |
||
8月24日部分使用検査B |
8月24日部分使用検査C |
|
![]() |
![]() |
|
8月26日社内検査の状況@ |
8月26日社内検査の状況A |
|
![]() |
![]() |
|
外構工事でソーラー照明灯を設置します。 |

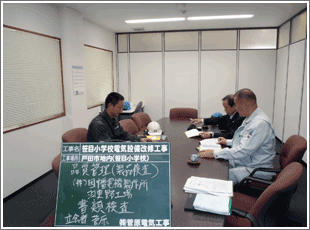

ソーラー照明灯工場製品検査に行きました。 | |
![]() |
![]() |
|

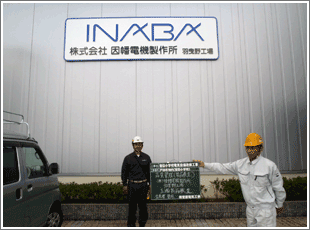

場所は大阪府羽曳野市西浦976 |
株式会社因幡電機製作所 羽曳野工場 | |
